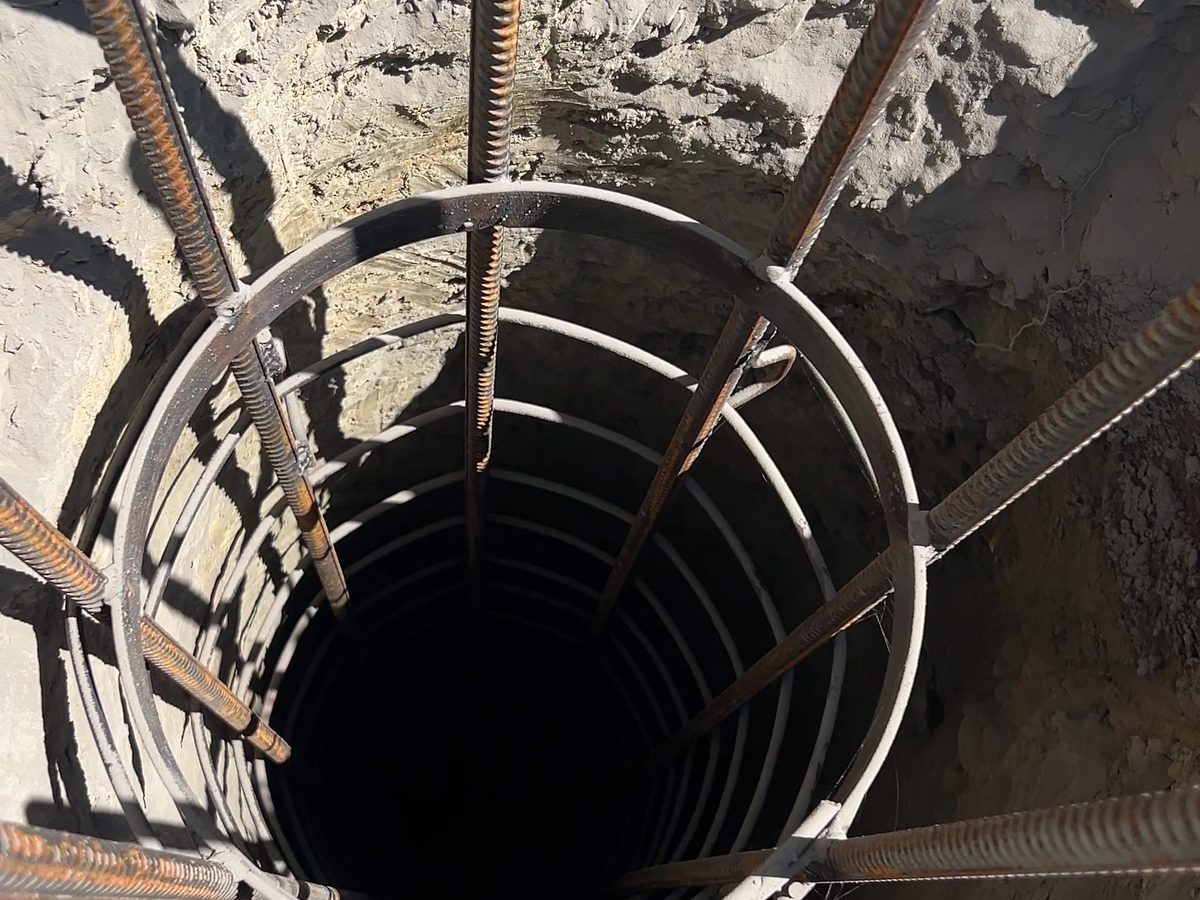

Шнек выходит из земли. На верхних витках рыжая глина, ниже серый мокрый песок. Бригадир смотрит на небо: «Каркас поставим завтра с утра, бетон к обеду». За ночь со стенок скважины может осыпаться грунт, на дно натечёт вода, и утром бетон ляжет на кашу. Снаружи эта свая будет выглядеть так же, как соседние.
Коротко
- Буронабивная свая получается прямо в грунте из скважины, арматурного каркаса и бетона. Всё, что определяет её несущую способность, происходит до заливки.
- Без крепления стенок скважину можно бурить только в глинистом грунте выше уровня подземных вод. Ниже воды стенки держат обсадной трубой, глинистым раствором или полым шнеком.
- Перед бетоном скважину проверяют дважды, после бурения и после установки каркаса. На дне не должно быть рыхлого грунта, воды и шлама.
- Паузу между бурением и бетоном нормы меряют часами. В неустойчивых грунтах она короче, чем в устойчивых.
- В скважину с водой бетон подают только трубой снизу вверх. Свободно сбрасывать смесь можно лишь в сухую скважину и с небольшой высоты.
- В сейсмическом Сочи свая армируется по всей длине и уходит в грунт минимум на 4 м.
- На склоне сваи держат ещё и боковую нагрузку, поэтому их жёстко заводят в ростверк. Удерживать оползень сваи дома не рассчитаны.
Как устроена буронабивная свая
Её не привозят с завода, её делают на месте. Бурят скважину, опускают в неё арматурный каркас и заполняют бетоном: свая твердеет в грунте и сцепляется с ним по всей длине.
Свод правил по свайным фундаментам относит такие сваи к буровым и различает их по тому, как держат стенки скважины (СП 24.13330.2021, п. 6.5). Без крепления бурят только в глинистых грунтах выше уровня подземных вод. Ниже воды, в любых грунтах, стенки закрепляют глинистым раствором, извлекаемыми обсадными трубами или полым шнеком, через который потом подают бетон.
Отсюда первый вопрос к подрядчику: на какой глубине по изысканиям вода и чем будут держать стенки ниже неё. Ответ «пробурим, посмотрим» значит, что крепление не заложено ни в технологию, ни в смету.
Почему брак появляется до бетона
После заливки сваю не исправить и почти не проверить. Длина может быть правильной и каркас хорошим, но если бетон лёг на разрыхлённый грунт или смешался с водой на дне, опора держит меньше расчётного, и узнают об этом по осадке дома.
Поэтому свод правил на производство свайных работ (СП 45.13330.2017, подраздел 12.2) расписывает по шагам окно между бурением и бетоном:
- после бурения сверяют размеры скважины, отметки устья и дна, положение в плане и то, совпадает ли грунт с изысканиями, при необходимости с геологом (п. 12.2.5);
- дно очищают от разрыхлённого грунта, сухую скважину уплотняют трамбованием (п. 12.2.6);
- после установки каркаса скважину осматривают ещё раз: на дне не должно быть рыхлого грунта, осыпей, вывалов, воды и шлама (п. 12.2.7);
- в обводнённых песках и других неустойчивых грунтах бетонируют не позже 8 часов после окончания бурения, в устойчивых не позже 24 часов, а если в этот срок не успеть, бурение не начинают (п. 12.2.9);
- к бетону приступают, только когда на площадке уже есть весь объём смеси на сваю (там же).
Сцена со шнеком из начала статьи нарушает сразу два пункта: скважину в мокром песке оставили на ночь и не осмотрели перед бетоном. Номера пунктов приведены по редакции с изменениями № 1–3, об обновлении 2026 года сказано в конце статьи.
Как бетон должен попасть в скважину
Это зависит от того, есть ли в скважине вода. В сухую скважину в глине выше уровня подземных вод или в обсаженную трубой скважину в песке бетон можно сбрасывать свободно, с высоты не больше 6 м (СП 45.13330.2017, п. 12.2.8).
Если в скважине вода или глинистый раствор, бетон подают только через бетонолитную трубу. Сначала она стоит у самого дна, потом всё время остаётся погружённой в свежий бетон не меньше чем на 1,5 м (там же). Бетон вытесняет воду снизу вверх и не смешивается с ней. Смесь, сброшенная сверху в воду, расслаивается, и часть цемента уходит с водой. Каркас на время бетонирования закрепляют, чтобы бетон его не поднял и не сдвинул (п. 12.2.10).
Это можно увидеть своими глазами или по видео. Если в скважине стоит вода, а бетон льют сверху из лотка миксера, попросите остановиться и поговорите с прорабом до следующей сваи.
Какие правила добавляет сейсмика
Для Сочи расчётная сейсмичность обычных зданий 8 баллов (СП 14.13330.2018, приложение А). Для свай это конкретные ограничения из раздела 12 СП 24.13330.2021:
- бетонные сваи без арматурного каркаса по всей длине ствола не допускаются (п. 12.11);
- заглубление в грунт не меньше 4 м; если под нижним концом водонасыщенные пески средней плотности, рекомендуется не меньше 8 м; короче можно только по результатам полевых испытаний с имитацией сейсмики (п. 12.13);
- нижний конец рекомендуется опирать на скальные и крупнообломочные грунты, плотные пески и глины с низкой текучестью, а на грунты, способные разжижаться при толчке, опирать нельзя (п. 12.12).
Первое правило отсекает экономию, при которой каркас ставят только в верхнюю часть сваи. Второе отвечает на вопрос «может, хватит трёх метров, у соседа же стоит».
Дом на сваях на склоне: что меняется
На склоне свая держит не только вес дома. Грунт вокруг неё медленно сползает по уклону, и на ствол приходит боковая нагрузка, которой на ровном участке нет.
Нормы отвечают на это соединением. При горизонтальных нагрузках свод правил требует жёсткого сопряжения сваи с ростверком (СП 24.13330.2021, п. 8.8), а для площадок с оползнями, уже случившимися или возможными, советует, чтобы головы свай входили в тело ростверка (п. 12.16). Тогда сваи и лента работают одной рамой. Каким должен быть сам ростверк в Сочи, рассказано в статье о свайно-ростверковом фундаменте.
Вторая особенность склона связана с техникой. Буровую установку нужно где-то поставить, поэтому на крутом участке склон сначала срезают под рабочую полку. Так было и на нашем объекте в Сочи: экскаватор вырезал площадку в склоне, с неё бурили скважины и ставили каркасы, потом по оголовкам свай забетонировали ленту ростверка. Срезка меняет склон, и воду над ней стоит отвести ещё до того, как начнут бурить.
И граница, о которой стоит знать заранее. Сваи под дом считают на нагрузку от дома. Если склон на участке движется, удерживать его приходится отдельными сооружениями по СП 116.13330.2012: свайными конструкциями, подпорными стенами, анкерами (п. 5.3.2.2). Движется ли ваш склон, покажет геология. Как выбирают основание на уклоне, смотрите в статье о фундаменте на склоне.
Что заказчик может проверить сам
До бетона можно проверить почти всё, после почти ничего. Вот что реально увидеть на площадке или по видео, если вы живёте не в Сочи:
- Грунт на витках шнека на разной глубине и отметку, на которой закончили бурение. Сравните с отчётом изысканий.
- Дно скважины после установки каркаса: фото сверху с фонарём, без воды и осыпи.
- Каркас по центру скважины. Если он лежит на стенке, у арматуры с этой стороны не будет защитного слоя бетона.
- Время окончания бурения и начала бетона по этой свае.
- Способ подачи бетона: сверху в сухую скважину или трубой снизу, если в ней вода.
- Сколько бетона ушло в сваю. Заметно меньше объёма скважины бывает, когда на дне осыпь, заметно больше, когда размыло стенки.
Готовую сваю изнутри проверяют приборами или испытанием нагрузкой, и испытания закладывают в проект заранее (СП 24.13330.2021, п. 8.14). Поэтому о фото и видео каждой скважины договариваются до начала бурения, а длину, диаметр и число свай берут из расчёта по геологии участка. Если геологии нет, её заказывают первой: без неё ни одна из цифр выше не имеет смысла.
Как устроен этап свай у нас и что мы снимаем до бетона, показано на странице свайного фундамента в Сочи.
Источники
Нормы сверены 26.09.2026. СП 24.13330.2021 «Свайные фундаменты» с Изменением № 1: пп. 6.5, 8.8, 8.14, 12.11–12.13, 12.16. СП 14.13330.2018 в редакции Изменения № 4: приложение А. СП 116.13330.2012 в редакции Изменения № 2: п. 5.3.2.2.
СП 45.13330.2017 «Земляные сооружения, основания и фундаменты»: пп. 12.2.5–12.2.10 приведены по редакции с изменениями № 1–3. Изменение № 4 (приказ Минстроя России от 03.06.2026 № 354/пр) вводится с июля 2026 года, часть пунктов с 1 марта 2027 года, и затрагивает раздел 12 о свайных работах; его полного текста в открытом доступе на дату проверки мы не нашли. Если ваша стройка идёт по проекту, уточните у проектировщика актуальную формулировку пункта.
